普天間飛行場代替施設について

令和7(2025)年7月

沖縄県宜野湾市に所在する普天間飛行場は、市街地に位置し、住宅や学校で囲まれ、これを利用する航空機が市街地上空を飛行するため、世界で最も危険な飛行場と言われています。

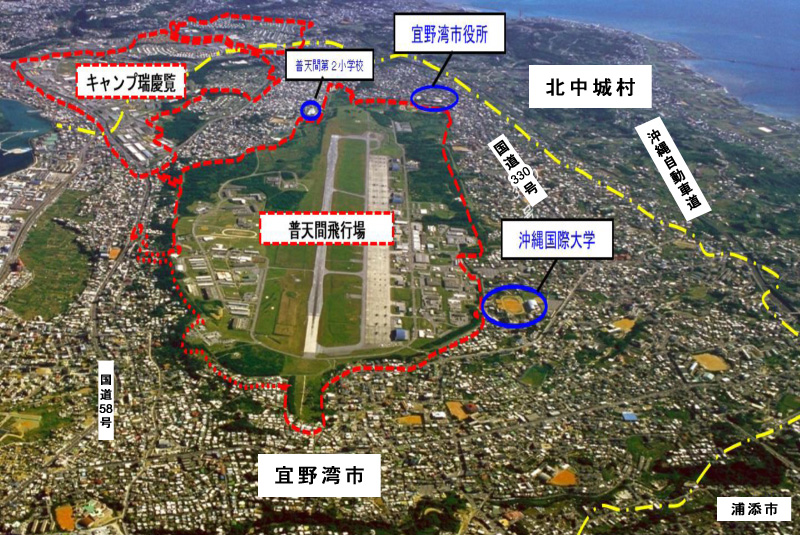

普天間飛行場を中心とした航空写真
(写真提供:宜野湾市)

普天間飛行場は、過去の事件や普天間飛行場内での航空機墜落事故などを契機に、沖縄の皆様の強い要請も踏まえ、沖縄県内(名護市辺野古)に代替施設を建設した上で、全面返還することが決まりました。

普天間飛行場の返還により、危険性が除去されるとともに、跡地(約476ha:東京ドーム約100個分)の活用により、宜野湾市をはじめとする沖縄のさらなる発展が期待されます。

この普天間飛行場の辺野古移設は、同飛行場を単純に移設するものではなく、沖縄における基地の機能や面積の縮小を伴い、騒音による影響も大幅に軽減されるなど、沖縄の負担軽減に十分資するものです。

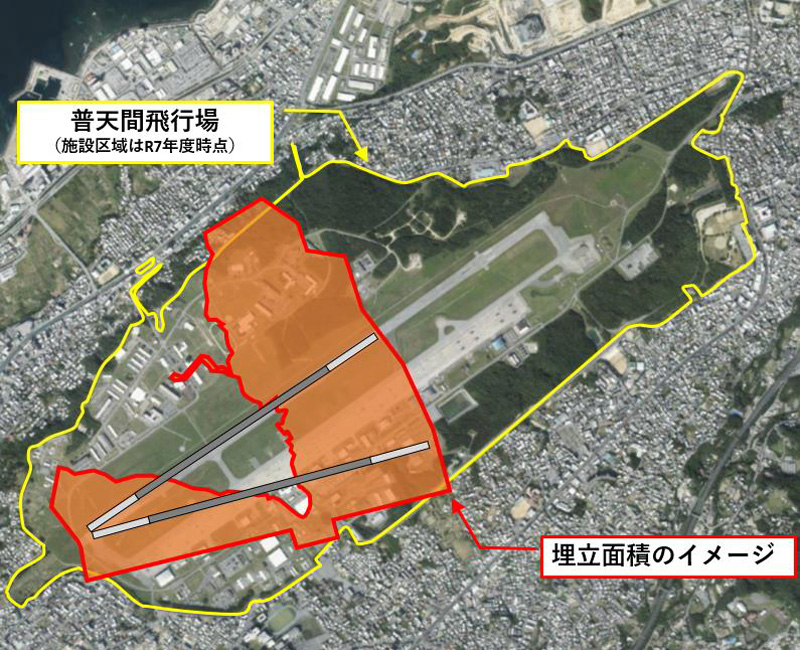

代替施設の埋立面積と普天間飛行場の比較イメージ画像
(宜野湾市提供写真をもとに作成)

普天間飛行場代替施設建設事業について、建設工事は可能なのかとの声もありますが、一般的で施工実績が豊富な地盤改良工法により、護岸の安定性を十分に確保することができる強度の地盤になり、問題なく埋立地を完成させ、飛行場を建設できるものです。

市街地に位置し、住宅や学校で囲まれ、世界で最も危険と言われる普天間飛行場が固定化され、危険なまま置き去りにされることは、絶対に避けなければなりません。これは、地元の皆様との共通認識であると思います。

辺野古移設が唯一の解決策であるという方針に基づいて着実に工事を進めていくことが、普天間飛行場の一日も早い全面返還を実現し、その危険性を除去することにつながると考えています。

防衛省としては、引き続き、地元の皆様に丁寧な説明を行いながら、普天間飛行場の一日も早い全面返還を実現するため、自然環境や住民の生活環境にも十分に配慮しつつ、辺野古への移設工事を着実に進めてまいります。

Q1 どのような経緯で普天間飛行場の返還や名護市辺野古への移設が決まったのですか?また、普天間飛行場の跡地はどうなるのですか?

地元の合意も得つつ決定

普天間飛行場については、過去の事件や普天間飛行場内での航空機墜落事故などを契機に、沖縄県からの要請を受けて、平成8(1996)年4月に橋本総理(当時)とモンデール米駐日大使(当時)が会談し、県内移設と全面返還について日米で合意しました。

その上で、具体的な移設先としては、

  • 滑走路を含め、所要の地積が確保できること
  • 既存の米軍の施設・区域を活用でき、その機能を損なわないで移設し得ること
  • 移設先の自然環境・生活環境に最大限配慮し得ること

などを総合的に勘案し、当時の沖縄県知事と名護市長の同意を得て、平成11(1999)年12月、辺野古への移設が閣議決定されました。

また、滑走路の形については、地元の要請を受け、離陸・着陸のいずれの飛行経路も海上になるよう、「V字型」とすることで、沖縄県、名護市と合意をしました。

その上で、普天間飛行場代替施設建設事業の実施に当たっては、平成19(2007)年から約5年間にわたり環境影響評価を行い、当時の沖縄県知事から1,500件以上に及ぶ御意見を頂き、これらを適切に環境影響評価の内容に反映させた上で、平成25(2013)年、公有水面埋立承認願書を沖縄県に提出し、同年、当時の県知事から埋立承認を得て、代替施設建設事業に着手しました。

このように、地元の皆様との対話を積み重ね、自然環境や住民の生活環境に十分配慮して事業を進めてきたところです。

更なるまちの発展が期待

普天間飛行場の全面返還が実現すれば、飛行場の跡地約476ha(東京ドーム約100個分)を活用した、宜野湾市を始めとする沖縄のまちづくりの更なる発展が期待されます。経済効果を例に挙げれば、普天間飛行場の返還後は、返還前の約32倍となる年間3,866億円もの経済効果が地元で試算されるなど、大きな期待が寄せられています。

現在、沖縄県と宜野湾市において、跡地利用計画の策定に向けて取り組んでおり、令和4(2022)年7月には、「全体計画の中間取りまとめ(第2回)」が作成されています。

また、内閣府においても、沖縄県及び跡地関係市町村との密接な連携の下、跡地利用の推進に向けた取組を行っています。

返還跡地利用の例

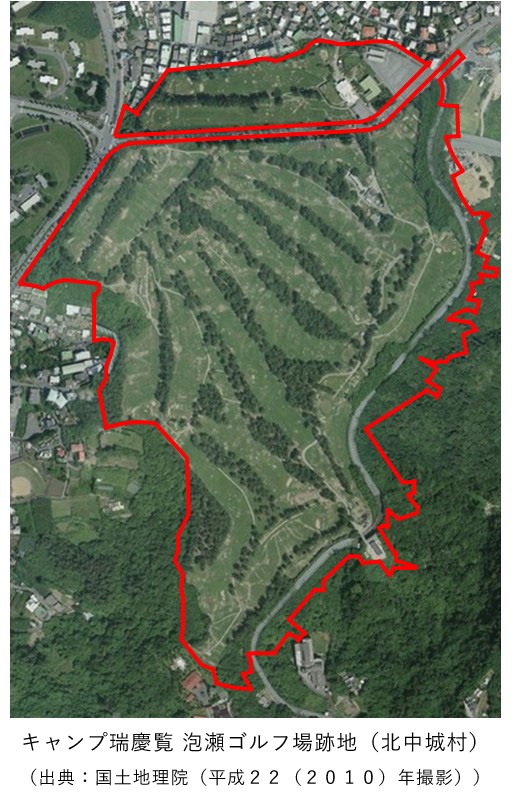

キャンプ瑞慶覧 泡瀬ゴルフ場跡地(北中城村)(出典:国土地理院(平成22(2010)年撮影))
平成22(2010)年
7月返還
(写真提供:北中城村アワセ土地区画整理組合)

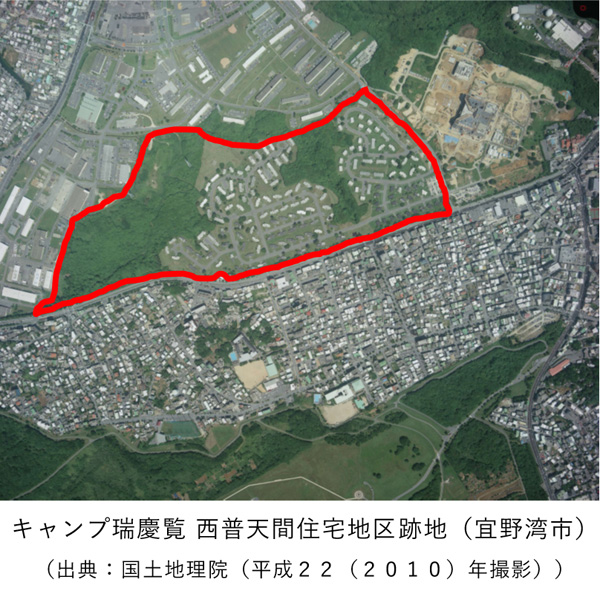

キャンプ瑞慶覧 西普天間住宅地区跡地(宜野湾市)(出典:国土地理院(平成22(2010)年撮影))
平成27(2015)年
3月返還
跡地利用として琉球大学医学部及び大学病院が令和7年1月に開院。琉球大学医学部は令和6年末に移設完了し、令和7年4 月に開学
(写真引用:琉球大学HP)

Q2 沖縄県には、既に多数の米軍基地があるのに、普天間飛行場の移設先が沖縄県内でなければならないのはなぜですか?

沖縄は安全保障上、極めて重要な位置に

沖縄は、米国本土、ハワイなどと比較して、東アジアの各地域に近い位置にあると同時に、わが国の周辺諸国との間に一定の距離を置いているという利点を有しています。また、南西諸島のほぼ中央にあり、わが国のシーレーンに近いなど、安全保障上、極めて重要な位置にあります。

このような位置にある沖縄に、優れた即応性・機動性を持ち、武力紛争から自然災害に至るまで、多種多様な任務に対応可能な米海兵隊が駐留し、あらゆる事態に対して迅速かつ柔軟な対応が可能となることが、日米同盟の抑止力を構成する重要な要素です。それゆえ、海兵隊が沖縄に駐留することは、わが国のみならず、インド太平洋地域の平和や安全の確保のために重要な役割を果たしています。

海兵隊の部隊は、航空、陸上、後方支援の部隊や司令部機能から構成されており、優れた機動性・即応性を特徴とする海兵隊の運用では、これらの部隊や機能が相互に連携し合うことが不可欠です。もし、普天間飛行場に駐留する航空部隊を他の海兵隊の部隊から切り離し、国外又は県外に移転すれば、航空部隊と陸上部隊等とが離れた場所に所在することにより、海兵隊の持つ優れた機動性・即応性という特性を損なう懸念があることや、現在、沖縄の訓練施設で行っている訓練の効率的な実施が困難となり、海兵隊の練度の低下をきたすことなどの問題が生起します。そのため、普天間飛行場に駐留する航空部隊が、訓練、演習などにおいて日常的に活動をともにする組織の近くに位置するよう、代替施設も沖縄県内に設ける必要があります。

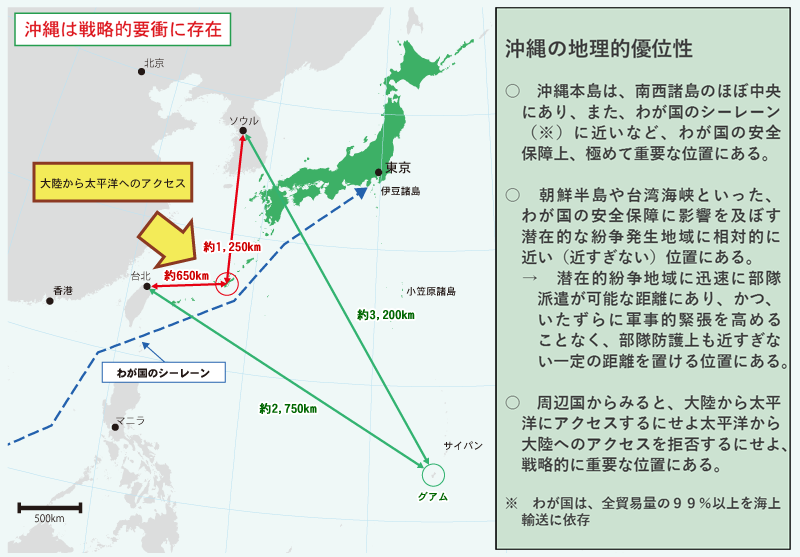

沖縄の地理的優位性の説明図 沖縄の地理的優位性:○沖縄本島は、南西諸島のほぼ中央にあり、また、わが国のシーレーン(※)に近いなど、わが国の安全保障上、極めて重要な位置にある。○朝鮮半島や台湾海峡といった、わが国の安全保障に影響を及ぼす潜在的な紛争発生地域に相対的に近い(近すぎない)位置にある。→潜在的紛争地域に迅速に部隊派遣が可能な距離にあり、かつ、いたずらに軍事的緊張を高めることなく、部隊防護上も近すぎない一定の距離を置ける位置にある。○周辺国から見ると、大陸から太平洋にアクセスするにせよ太平洋から大陸へのアクセスを拒否するにせよ、戦略的に重要な位置にある。※わが国は、全貿易量の99%を海上輸送に依存

Q3 キャンプ・シュワブに建設される代替施設は、どのような規模・機能になるのですか?

代替施設の規模・機能は普天間飛行場より縮小

代替施設の埋立面積は、普天間飛行場の面積の3分の1程度(約476ha⇒約152ha)となります。滑走路の長さも3分の2程度(2,740m⇒1,800m(オーバーランを含む。))に短縮されます。

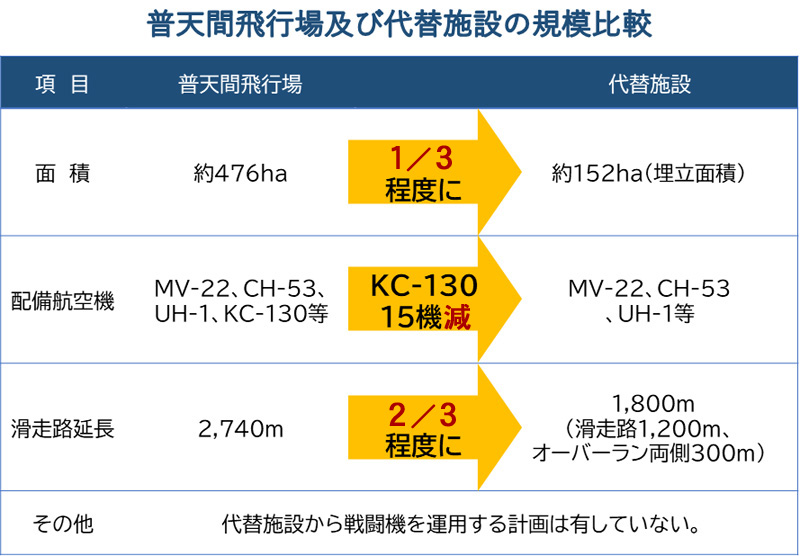

普天間飛行場及び代替施設の規模比較 【面積】約476ha→約152ha(埋率面積)。【配備航空機】MV-22、CH-53、UH-1、KC-130等→MV-22、CH-53、UH-1等。【滑走路延長】2,740m→約1,800m(滑走路延長1,200m、オーバーラン両側300m)。【その他】代替施設から戦闘機を運用する計画は有していない。

代替施設に移転する機能は一部のみ

普天間飛行場のすべての機能が、キャンプ・シュワブに移転するわけではありません。普天間飛行場の主要な3つの機能(①空中給油機の運用機能、②緊急時における航空機の受入機能、③オスプレイなどの運用機能)のうち、2つ(①と②)は県外に移転し(※)、キャンプ・シュワブにはオスプレイなどの運用機能(③)のみ移転します。

なお、日米両政府において合意されている「再編の実施のための日米ロードマップ」(平成18(2006)年)では、米国政府が普天間飛行場代替施設から戦闘機を運用する計画を有していないことを明記しています。

※主要な3つの機能のうち、①空中給油機の運用機能については、平成26(2014)年8月、KC-130、15機全機について山口県(岩国飛行場)へ移転完了。また、②緊急時における航空機の受入機能については、福岡県(航空自衛隊 築城基地)及び宮崎県(同 新田原基地)へ移転予定であるところ、令和5(2023)年3月までに、築城基地の滑走路延長を除き施設整備が完了しており、築城基地の滑走路の延長については、令和6(2024)年9月から護岸工事に着手しています。

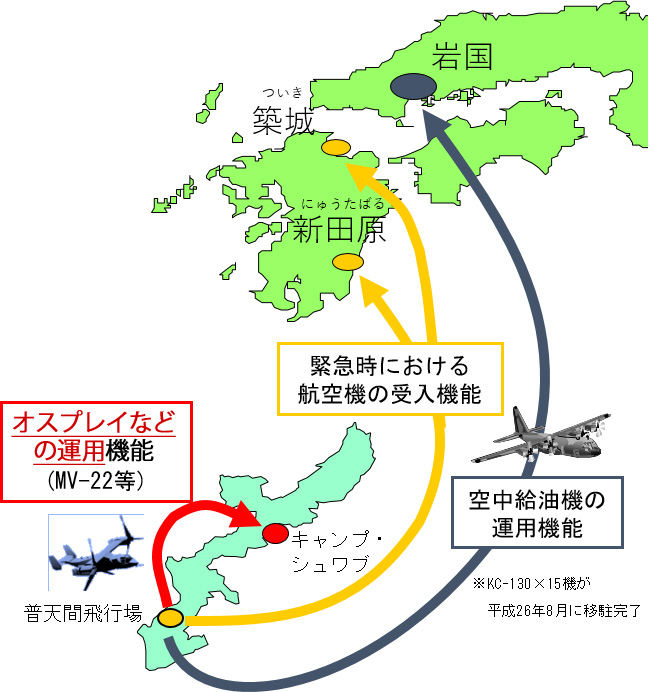

普天間飛行場の機能移転イメージ図(①空中給油機の運用機能、②緊急時における航空機の受入機能、③オスプレイなどの運用機能)

安全性の向上・騒音の軽減

普天間飛行場を使用する航空機の飛行経路は、現在は市街地上空になってしまいますが、キャンプ・シュワブに移設後は、沖縄県と名護市との合意に基づき、滑走路をV字型に配置することにより、離陸・着陸のいずれの飛行経路も海上となります。そのため、飛行場の周辺地域における安全性が格段に向上するとともに、騒音による影響も大幅に軽減されます。また、住宅防音工事も普天間飛行場周辺での1万数千戸からゼロになります。

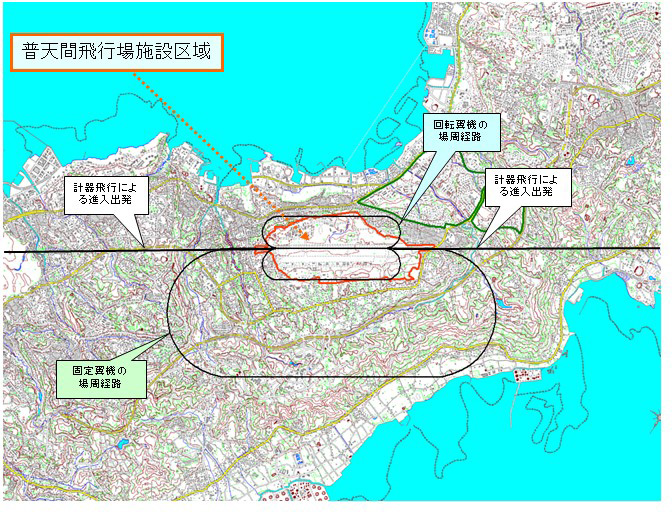

市街地に位置する普天間飛行場を利用する航空機の飛行経路図
普天間飛行場での飛行経路

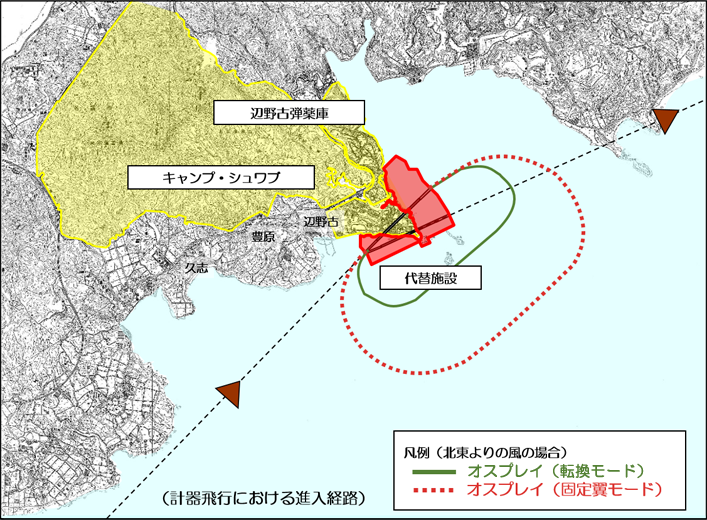

キャンプ・シュワブ移設後の飛行経路図。滑走路をV字型に配置することで飛行経路はいずれも海上となる。
キャンプ・シュワブ移設後の飛行経路

Q4 建設予定地は地盤が軟弱と言われていますが、代替施設の建設工事は可能なのですか?

実績豊富な工法で問題なく飛行場を建設可能

普天間飛行場代替施設建設事業においては、平成26(2014)年から平成30(2018)年までに行った土質調査の結果を詳細に整理・分析することにより、大浦湾側の土の堆積状況や強度等を詳細に把握できております。キャンプ・シュワブの大浦湾側の地盤で確認されている粘性土の層は、「非常に硬い粘性土」から「中くらいの粘性土」に分類されるものです。

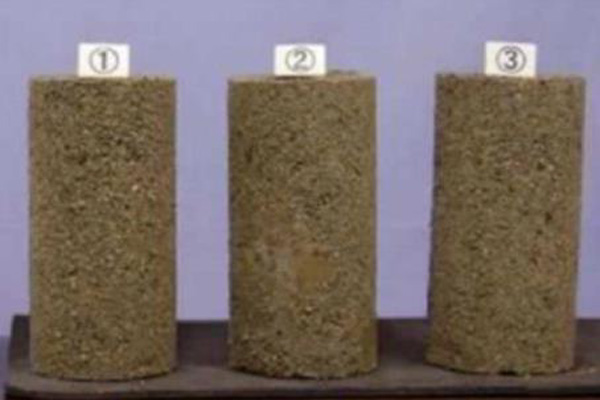

大浦湾側で採取された粘性土

「非常に硬い粘性土」に分類
「硬い粘性土」から「中くらいの粘性土」に分類
(地盤改良の範囲はイメージ)

本事業における地盤改良等の設計は、羽田空港等の多くの海上埋立空港で使用されている、国土交通省が監修した基準に基づいて行っており、海面下最大70mまで砂杭を打設して地盤改良を行うことで、構造物等の安定性を十分に確保できるとの結論を得ています。つまり、海面下70mより深いところにある粘性土については、地盤改良を行わなくても構造物等の安定性を十分確保できることを確認しています。

その地盤改良の規模については、羽田空港の再拡張事業や関西国際空港の建設事業よりも少ない砂杭等で施工可能なものであり、また、日本企業によって、韓国で海面下70mまで、横浜で海面下65mの深さまで施工した実績があります。

また、本事業における地盤改良工法については、羽田空港や関西国際空港、那覇空港でも用いられている、長年にわたり多数の施工実績があるもの(※1)を採用しています。

本事業における地盤改良等の設計、施工については、沖縄防衛局が設置した有識者で構成される技術検討会(※2)において確認いただいています。

※1 サンドコンパクションパイル工法、サンドドレーン工法及びペーパードレーン工法

※2 護岸や埋立地等の設計・施工・維持管理を合理的なものとするため、有識者より技術的・専門的見地から客観的に提言・助言を得ることを目的として開催

このように、大浦湾側の地盤において確認されている粘性土は、一般的で施工実績が豊富な地盤改良工法により、護岸の安定性を十分に確保することができる強度の地盤になり、問題なく埋立地を完成させ、飛行場を建設することができます。

普天間飛行場代替施設建設事業における地盤改良のイメージ

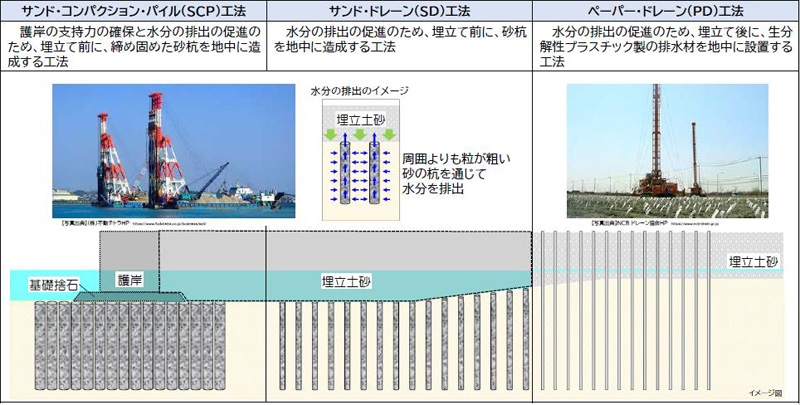

【サンドコンパクションパイル(SCP)工法】説明:・ケーシングパイプを貫入させ、所定の深度に達した後、改良材である砂等を投入。・ケーシングパイプを上下に振動させ、砂を残しながらケーシングパイプを引き抜くことにより、締め固めた砂杭を造成。効果:地盤の強度増加、地盤の圧密の促進。事例:・東京国際空港(D滑走路)・関西国際空港(第Ⅰ期事業、第Ⅱ期事業)。【サンドドレーン(SD)工法】説明:・ケーシングパイプを貫入させ、所定の深度に達した後、改良材である砂を投入。・砂を残しながらケーシングを引き抜き、砂杭を造成。効果:地盤の圧密の促進。事例:・東京国際空港(D滑走路)・関西国際空港(第Ⅰ期事業、第Ⅱ期事業)。【ペーパードレーン(PD)工法】説明:・先行掘削後、鉛直ドレーン材を所定の位置に配置。・鉛直ドレーン材配置後、水平ドレーン材を設置し連結。効果:地盤の圧密の促進。事例:東京国際空港(沖合展開事業)

普天間飛行場代替施設建設事業と他事業の地盤改良工法の規模

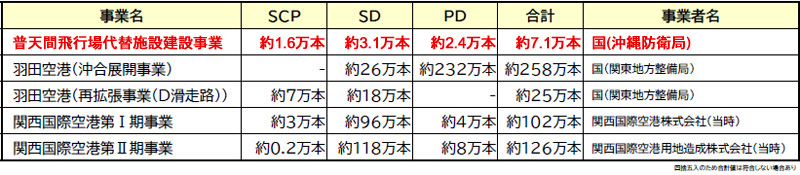

事業名:普天間飛行場代替施設建設事業、SCP:約1.6万本、SD:約3.1万本、PD:約2.4万本、合計:約7.1万本、事業者名:国(沖縄防衛局)|事業名:羽田空港(沖合展開事業)、SCP:-、SD:約26万本、PD:約232万本、合計:約258万本、事業者名:国(関東地方整備局)|事業名:羽田空港(再拡張事業(D滑走路))、SCP:約7万本、SD:約18万本、PD:-、合計:約25万本、事業者名:国(関東地方整備局)|事業名:関西国際空港第Ⅰ期事業、SCP:約3万本、SD:約96万本、PD:約4万本、合計:約102万本、事業者名:関西国際空港株式会社(当時)|事業名:関西国際空港第Ⅱ期事業、SCP:約0.2万本、SD:約118万本、PD:約8万本、合計:約126万本、事業者名:関西国際空港用地造成株式会社(当時) *四捨五入のため合計値は符合しない場合あり

サンド・コンパクション・パイル工法の施工手順のイメージ

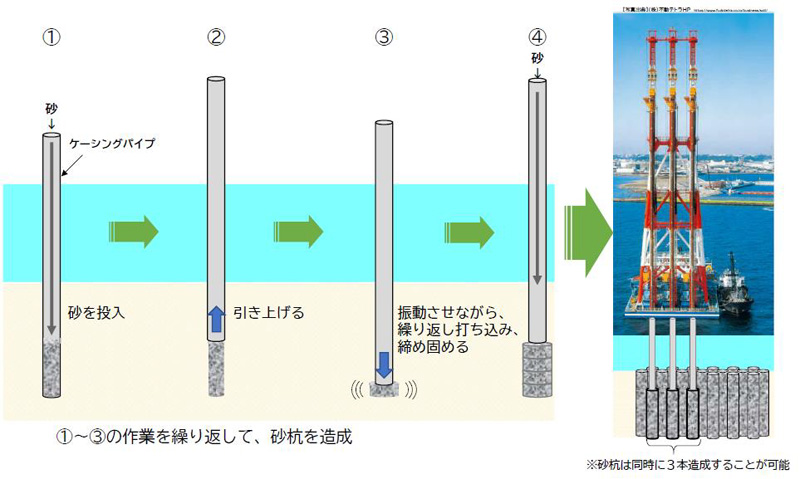

①ケーシングパイプから砂を投入。②ケーシングパイプを引き上げる。③ケーシングパイプを振動させながら、繰り返し打ち込み、締め固める。④①~③の作業を繰り返して、砂杭を造成。※砂杭は同時に3本造成することが可能

Q5 どのくらいの工期や経費がかかるのですか?

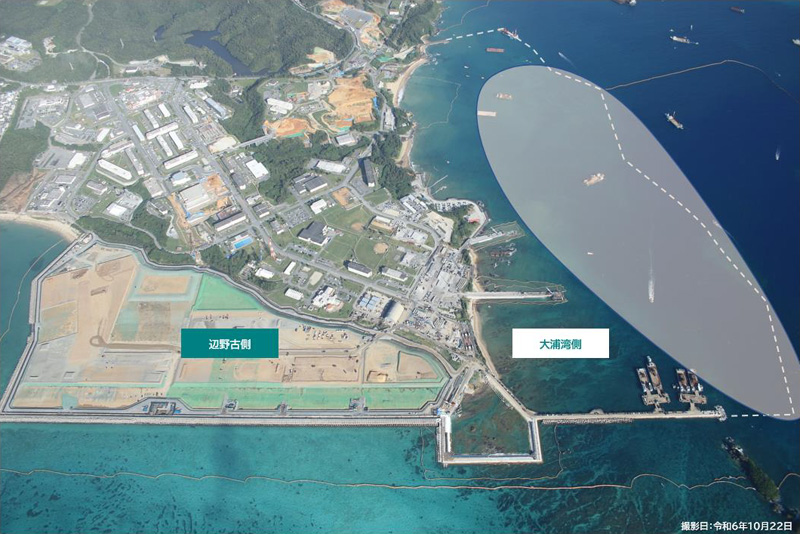

本事業の工事については、平成25年(2013)年に沖縄県知事による公有水面埋立法に基づく埋立承認を得て、辺野古側において、平成29(2017)年11月に護岸工事を開始し、平成30(2018)年12月には埋立工事を開始しました。辺野古側における埋立工事はおおむね完了し、現在は、大浦湾側の埋立てに使用する土砂の仮置きを実施しているところです。

また、令和5(2023)年12月には、地盤改良工事の追加などに伴う埋立変更承認申請が承認され、それ以降、大浦湾側における護岸工事や埋立工事を進めてきており、令和6(2024)年12月には地盤改良工事に着手するなど、工事が着実に進捗しているところです。

普天間飛行場代替施設建設事業の工期については、変更後の計画に基づく工事に着手してから、

  • 埋立工事に約8年、
  • 工事完了までに9年3か月、
  • 提供手続の完了までに約12年

を要するとお示ししています。

この工期については、沖縄防衛局において、有識者から成る技術検討会の助言を得て、施工方法等をしっかりと検討し、護岸や埋立て等の施工順序の工夫などを行いつつ、国土交通省が監修する一般的な作業能力や作業時間に係る基準を参考にしながら設定したものです。

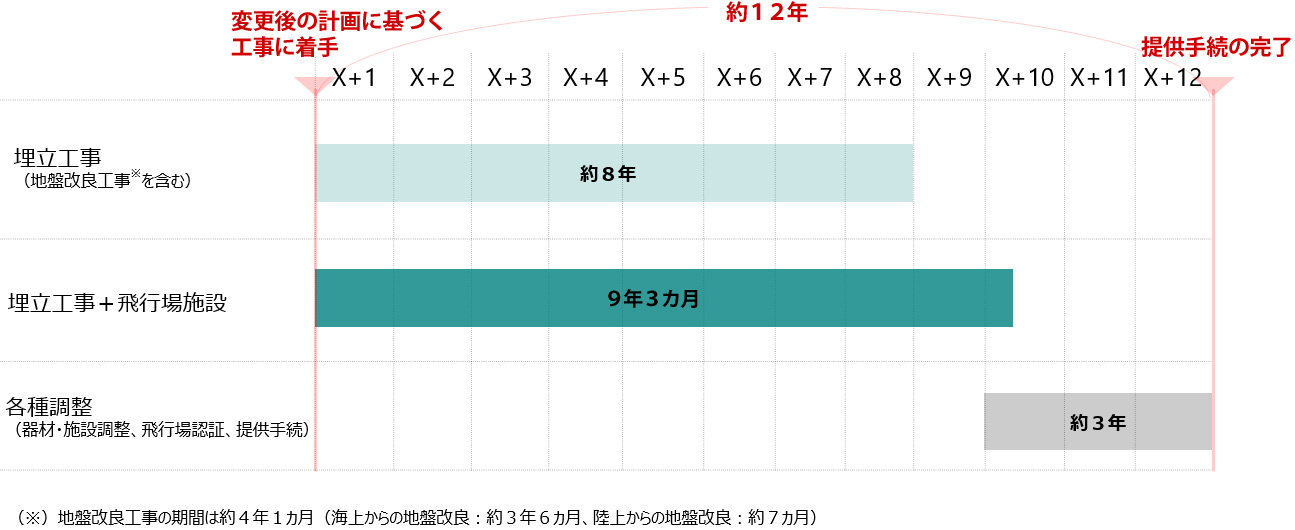

変更後の計画に基づく工事に着手から、提供手続きの完了まで約12年。【埋立工事(地盤改良工事を含む)】約8年。【埋立工事+飛行場施設】9年3カ月。【各種調整(器材・施設調整、飛行場認証、提供手続き)】約3年。

普天間飛行場代替施設建設事業に係る工事の進捗状況(令和7年4月時点)

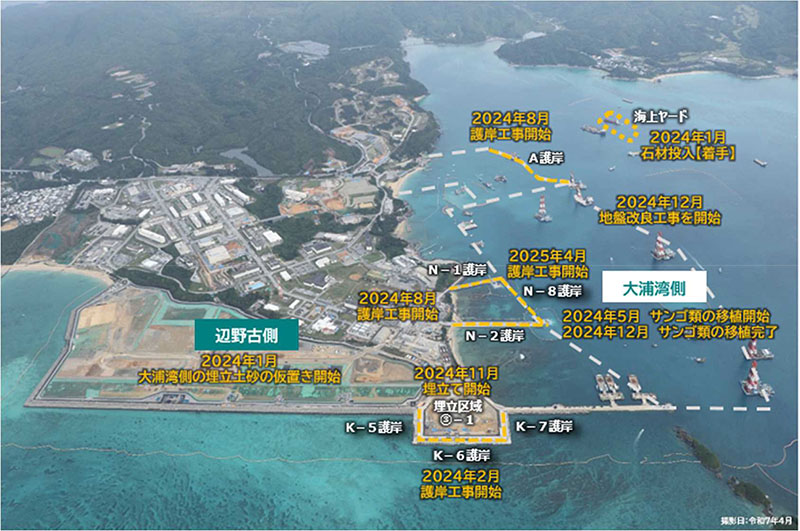

大浦湾側と辺野古側の工事進捗状況を示す写真(撮影日:令和7年4月)|大浦湾側 2024年5月 サンゴ類の移植開始、2024年12月 サンゴ類の移植完了。2024年12月 地盤改良工事を開始。A護岸:2024年8月護岸工事開始。海上ヤード:2024年1月石材投入【着手】。N-1護岸 N2護岸:2024年8月護岸工事開始。 N-8護岸:2025年4月護岸工事開始。埋立地域:2024年11月埋立て開始。K-5護岸 K-6護岸 K-7護岸:2024年2月護岸工事開始。辺野古側 2024年1月大浦湾側の埋立土砂の仮置き開始

また、普天間飛行場代替施設建設事業等の経費については、令和元(2019)年12月に、地盤改良工事の追加に伴う工事計画の見直しの結果や、当時の工事の状況等を踏まえ、経費の概略として約9,300億円とお示ししたところです。

辺野古移設に係る経費は、普天間飛行場の一日も早い全面返還を実現するために不可欠な経費です。引き続き、経費の抑制に努めながら、辺野古移設に向けた工事を着実に進めてまいります。

項目 金額
環境保全措置等に要する経費 約700億円
埋立工事に要する経費 仮設工事 約2,000億円
護岸工事 約1,500億円
埋立工事 約3,600億円
付帯工事 約125億円
飛行場施設整備に要する経費 約625億円
キャンプ・シュワブ再編成工事に要する経費 約750億円
合計 約9,300億円

Q6 辺野古・大浦湾の自然環境に影響が出るのではないですか?

本事業においては、部外の有識者から成る「環境監視等委員会」の指導・助言を踏まえつつ、様々な環境保全措置を実施するなど、環境保全に十分配慮しながら工事を進めています。

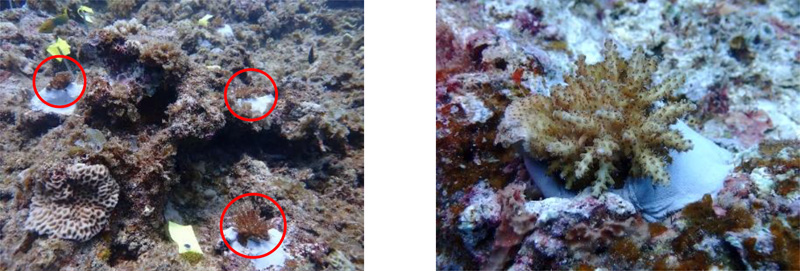

サンゴ類に対する環境保全措置として、サンゴ類に影響を与える工事に着手する前に、保護対象の約10万1,000群体の移植・移築を実施しました。さらに、移植・移築したサンゴ類の生息状況を適切に把握するため、引き続き、モニタリング調査を実施しているところです。

移植を実施したレッドリストサンゴ類のオキナワハマサンゴについては、移植後5年目の調査が終了した時点においても移植による影響は見られず、移植先において幼生の放出による再生産が確認されるなど、移植先において十分に順応しており、レッドリストサンゴ類に対する環境保全措置は適切に実施されたとの評価を得ています。これまでオキナワハマサンゴに関する知見は少なく、生態について不明な点が多かったものの、移植に伴う一連の観察により、貴重な知見を得ることができました。

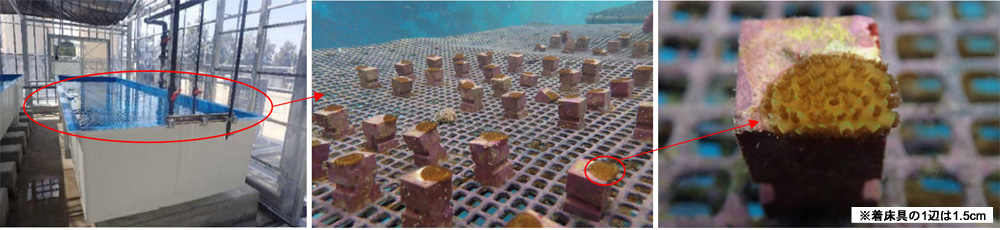

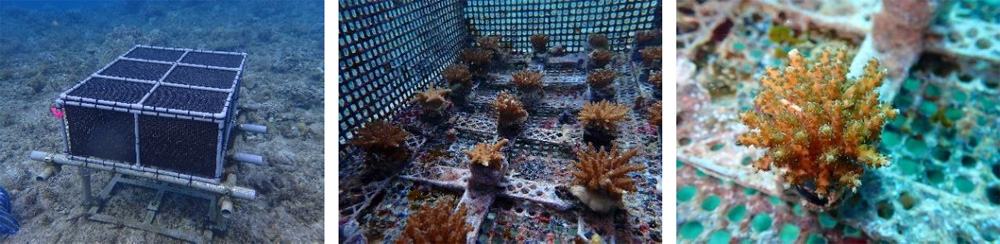

また、埋立てによってサンゴ類の生息域が減少するため、陸上施設で育てたサンゴ類を大浦湾周辺海域に移植する取組も実施しています。採苗した幼サンゴは、陸上施設や海中の中間育成施設で順調に成長し、大浦湾周辺海域に移植されています。

採取状況
運搬状況
再生産の様子
幼サンゴの飼育
中間育成(海域)
移植後(海域)

絶滅危惧ⅠA類であるジュゴンへの影響にも配慮しています。ジュゴンの姿は平成31年3月以降確認されていませんが、ジュゴンが大浦湾に来遊することを前提に様々な環境保全措置を講じています。

具体的には、部外の有識者から成る環境監視等委員会の指導・助言を踏まえつつ、ジュゴンの生息状況を把握するために、航空機を用いた生息状況調査、食跡調査、水中録音装置による鳴音確認等を実施するとともに、日々の工事においても、監視船を配置し、施工区域へのジュゴンの接近を警戒・監視しているところであり、ジュゴンが施工区域内で確認された場合は、施工区域から離れたことを確認したのち、工事に着手することとしています。

また、ジュゴンやアオウミガメは海草藻場をエサ場として利用するところ、埋立てによりその区域内の海草藻場が消失するため、できる限り影響を低減するよう、埋立予定区域周辺に海草の種苗を植え付け、海草藻場の生育範囲拡大を図る保全措置を講じています。

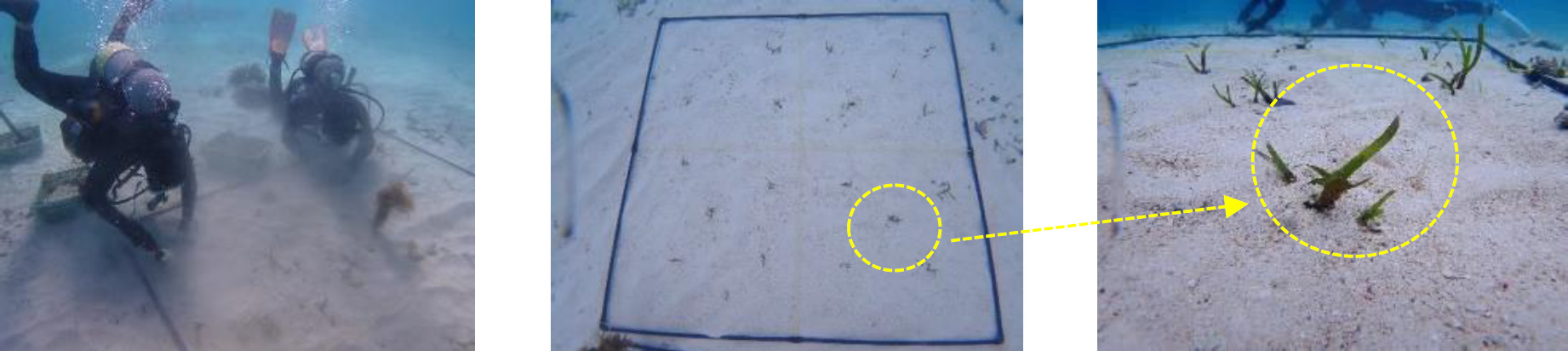

海草の種苗を植え付けの様子

これらのほか、工事による改変区域内に生息・生育する動植物種から選定した移動・移植対象種についても、工事の着手前に、生息・生育に適した改変区域外の場所へ移動・移植を実施しています。

Q7 普天間飛行場の返還条件には、代替施設の建設以外のものもあり、このため代替施設が完成しても、普天間飛行場は返還されないと聞きましたが、本当ですか?

普天間飛行場の全面返還は日米両政府間で合意されています。日米両政府はこの実現のため、引き続き全力で取り組んでいきます。

普天間飛行場の返還条件は、平成25(2013)年に日米両政府で作成し、公表した「沖縄における在日米軍施設・区域に関する統合計画(沖縄統合計画)」において、以下の計8項目が返還条件として示されており、これらについて、着実に進捗しているところです。そして、返還条件の中核は辺野古への移設であり、その他の条件は、これに関連したものです。

また、普天間飛行場の固定化を避けるために辺野古移設が唯一の解決策である点についても、米側との間で累次にわたり確認してきています。さらに、辺野古という移設先を含め、普天間飛行場代替施設に係る現行の計画は、在日米軍の運用をしっかりと踏まえた上で、日米両政府間で合意され、現在も実現に向けて緊密に協力しているものです。

令和6(2024)年4月の日米首脳会談において、辺野古における普天間飛行場代替施設の建設を含め、「沖縄統合計画」に従った在日米軍再編の着実な実施について一致したほか、日米安全保障協議委員会(「2+2」)や日米防衛相会談においても、普天間飛行場の可能な限り早期の全面返還に向けた辺野古における普天間飛行場代替施設の建設を含め、「沖縄統合計画」に基づく米軍再編計画を着実に進展させていくことを確認しています。したがって、辺野古移設完了後も、普天間飛行場が返還されないという状況は全く想定されません。

普天間飛行場の返還条件と進捗状況

①海兵隊飛行場関連施設等のキャンプ・シュワブへの移設:普天間飛行場にある滑走路や格納庫等の移設のことであり、移設事業の中核部分です。今後埋立工事の進捗に合わせて整備します。 ②海兵隊の航空部隊・司令部機能および関連施設のキャンプ・シュワブへの移設:普天間飛行場にある航空部隊の司令部庁舎等の移設のことであり、埋立工事の進捗に合わせて整備します。 ③普天間飛行場の能力の代替に関連する、航空自衛隊新田原基地および築城基地の緊急時の使用のための施設整備は、必要に応じ、実施:普天間飛行場の3つの機能の1つである「緊急時の航空機の受け入れ機能」の移設であり、必要となる施設整備について、平成30年10月にその内容を日米で合意しています。なお、令和5年3月までに、築城基地の滑走路延長を除き施設整備を完了しています。 ④普天間飛行場代替施設では確保されない長い滑走路を用いた活動のための緊急時における民間施設の使用の改善:緊急事態において民間航空機、自衛隊機及び米軍機による飛行場の利用ニーズが増大し錯綜する可能性があるところ、その円滑な利用調整を行うために必要な法的枠組みは既に整えられています。 ⑤地元住民の生活の質を損じかねない交通渋滞及び関連する諸問題の発生の回避:移設に伴う、キャンプ・シュワブ周辺における交通渋滞などを避けるため、日米間で基地のゲートのあり方を含め、協議を進めています。 ⑥隣接する水域の必要な調整の実施:移設に伴い、陸上施設の保安や訓練の実施に必要な提供水域を調整することです。日米間で協議を進めています。 ⑦施設の安全な運用上の能力の取得:代替施設の運用開始に先立ち、飛行場の安全性を確保するため、米国政府機関による検査(飛行場認定)を受ける必要があります。辺野古への移設に当たっては、米国政府による基準を満たす施設の整備を前提としており、今後、埋立工事の進捗に合わせて必要な施設整備を行います。 ⑧KC-130飛行隊による岩国飛行場の本拠地化:普天間飛行場の3つの機能の1つである「空中給油機の運用機能」については、既に、KC-130全機の岩国飛行場への移駐を完了しています。
